标准解析|基于中国绿色建筑评价标准的绿色施工管理应用
2019-08-01 16:41:31 点击数:1394

 宋金涛 绿色建筑杂志
作者

宋金涛

摘要

绿色施工指标体系是评价建设项目文明绿色施工的重要工具。以上海市奉贤博物馆新建工程为案例,通过采取建立绿色施工管理体系、绿色施工实施、规范化施工文档管理等措施,探索绿色施工管理应用方法。最终确保该项目达到中国绿色建筑评价标识三星级认证目标。

关键词

绿色施工;绿色建筑认证;管理体系;施工文档

对场地的改造必然会对周边环境造成影响,其影响结果包括水土流失、扬尘、噪声、光污染、污水、施工废弃物等。随着人们对健康、环保意识的增强,加强建设项目绿色施工管理意义重大。中国绿色建筑评价认证作为本土的绿色建筑评价系统,其适用性、权威性和影响力都远高于其他绿色建筑评价体系。

绿色建筑评价体系涵盖节地、节能、节水、节材、室内环境、施工管理、运营管理等内容,以绿色施工指标体系为指导加强施工过程环境保护,是建筑施工可持续发展的关键,亦是绿色建筑认证成败的关键。本文重点对绿色建筑评价体系涉及的绿色施工章节在项目中的具体应用展开研究,探索行之有效的管理方法。

1

项目概况

上海市奉贤区城市博物馆新建工程位于上海市奉贤区南桥新城“上海之鱼”的最佳位置,该区域规划为南桥新城主要的文化、体育、商务和商业等活动中心。项目由3个相互围合而又独立的单体组成,分别为科学技术类博物馆、综合类博物馆临时展厅及报告厅、综合楼博物馆本馆。总占地面积20288m2,总建筑面积36998m2。主体结构为地上3层,地下1层。地上部分拟采用钢框架结构体系,地下室结构体系为框架结构。

本项目在规划及设计中采取了多项绿色技术措施,以确保满足绿色建筑评价要求。目前,该项目已进入地上钢结构施工阶段,项目以GB/T50378—2014《绿色建筑评价标准》为指导,采取了多项绿色施工技术。

2

管理体系

2.1  设定认证得分目标

按GB/T50378—2014,三星级认证的分数需达到80分以上,包括节地、节能、节水、节材、室内环境、施工管理、运营管理及创新设计等方面,根据8个章节的项目实施情况进行权衡评价。

本项目实施的绿色施工技术涉及节材和施工管理两个大方面,具体涵盖管理计划、环境保护、材料选用、资源节约、过程管理等。具体得分点如表1所示。

2.2  构建绿色施工组织架构

构建科学合理的绿色施工组织架构,明确各自职责是实施绿色施工的保障。由业主、总包、管理公司(代建方)、各分包、监理组成绿色施工管理团队,指派绿色施工专员统筹协调机电、装修、景观等专项分包。

绿色建筑顾问在施工主要阶段,如桩基、土建、钢构、机电安装、室内装修,对业主、代建方、总包、各分包及监理进行绿色施工交底,由总包落实绿色施工方案、资料收集,分包配合总包实施,监理现场监督,绿色建筑顾问审核。其组织架构如图1所示。

表 1  绿色施工得分项分解

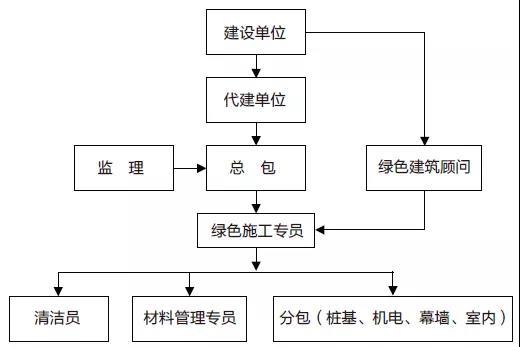

图 1  绿色施工组织架构

2.3  管理流程

(1)采购阶段。在采购阶段前,分包将产品资料提交总包汇总,总包提交绿色建筑顾问审核,确保符合绿色建筑要求。

(2)施工阶段。总包进场后,绿色建筑顾问进行绿色施工交底,按要求制定相关计划和方案,审批后执行。各分包进场后,跟进需要与否进行绿色施工再次交底。绿色施工专员每月定期编制月报,汇总后提交绿色建筑顾问审核。

3

绿色施工落实

绿色施工总体思路:确定目标→方案制定→控制实施→审核检查→评估总结。通过以上总体思路做到绿色施工全过程、全方位、全参与的“四节一环保”。

通过对绿色建筑评价体系认证的得分点梳理和得分项的难易分析,在施工过程采取各项绿色施工技术,实现绿色施工,确保施工管理章节得到90分,达到绿色建筑三星级认证的要求。

3.1  降尘控制

扬尘不仅污染空气、影响环境,对人体也会造成危害,如支气管炎、肺癌等。施工扬尘是施工过程最常见污染物,其对施工场地及周围市政环境均会产生不良影响。因此,扬尘控制是绿色施工的重要环节。

确定好扬尘控制的重难点,采取针对性措施,采取预防与治理相结合、工程措施与生物措施相结合的方式,进行综合治理、集中治理、持续治理。

项目采取的主要降尘措施包括:(1)配备专人定期对现场进行洒水清扫;(2)合理安排土方开挖进度,减少现场土方堆放;(3)封闭或遮盖运送土方车辆;(4)出入口设车辆冲洗台,运输车辆保持清洁;(5)定期清理和维护沉淀池;道路、材料堆场、材料加工场采取硬化;(6)裸土部位采取临时绿化或密网覆盖。

3.2  降噪控制

长期处于噪声环境下将会导致耳内疼痛,损害听觉器官,甚至造成听力丧失的情况。施工期间应当控制场地内噪声,避免对施工人员及周边环境造成影响。

项目采取的主要降噪措施包括:(1)指派专人进行管理;(2)夜间运输车辆严禁鸣笛;(3)中午和夜间不进行产生噪声的作业;(4)对施工设备采取隔声和隔振措施;(5)督促现场装卸材料轻拿轻放;(6)监理噪声监测制度,定期进行噪声检测并记录,发现噪声超标,立即排查进行控制;(7)对强噪声施工设备采取封闭措施;(8)文明施工,加强宣传教育,避免人为制造噪声。

3.3  施工废弃物管理

建筑施工废弃物包括工程产生的各类施工废料,如废弃混凝土砌块、废钢筋、土方、淤泥、砂石、桩头、树根、草等。建筑施工废弃物数量巨大,随着资源的短缺和固体废弃的激增,许多国家把固体废弃物作为“再生资源”加以综合利用。因此,施工废弃物的减量化、资源化是控制施工废弃物污染的有效措施。

项目采取的主要施工废弃物管理措施包括:(1)制定施工废弃物管理计划,对施工废弃物种类和数量进行预估和预判;(2)建立废弃物回收制度,定期由进行收集;(3)对于无法再利用的建筑垃圾,由专业单位进行外运;(4)生活区设置垃圾回收装置,并及时清运;(5)现场设置施工废弃物可再利用区和不可再利用区,分类处理施工废弃物。

3.4  施工节能

施工作业生产和施工辅助生活过程都在不断消耗大量的能源,施工过程应制定合理的节能和能源利用规划,提高能源利用效率。

项目采取的主要措施包括:(1)编制施工节能方案和计划;(2)满足施工要求的基础上,使用节能、小功率的机械工具;(3)设定用电指标,定期监控重点耗能设备的能源利用情况;(4)生活办公区使用节能灯具。

3.5  施工节水

据测算,目前我国每平面建筑施工耗水约1t,施工现场普遍存在跑冒漏现象,使得水资源严重浪费。因此,节水是绿色施工中重要的环节。

项目采取的主要施工节水措施包括:(1)制定用水定额指标,使施工过程节水考核取之有据;(2)现场设置施工水源、生活水源,每处水源设专人负责,并定期检查水源连接点的使用情况;(3)办公、生活区采用节水型器具,节水器具效率达到1级。

3.6  施工节材

建筑材料是建筑业的物质基础,而建材工业是资源和能源消耗最高、污染最为严重的行业之一。建筑项目施工中会产生大量废建筑玻璃纤维、陶瓷废渣、金属、石棉、石膏、塑料等,建筑材料浪费情况严重。因此,在保证工程安全与质量的前提下,制定节材措施具有重要的现实意义。

项目采取的主要施工节材措施包括:(1)优化钢筋配料下料,复核下料单无误后方可执行下料;(2)办公用房采用周转式活动房;(3)模板工程方案优化,提高可重复性模板使用比例;严格控制预拌混凝土损耗,(4)预拌混凝土损耗率降低至1.0%;(5)严格控制现场加工钢筋损耗,现场加工钢筋损耗率降低至1.5%。

3.7  本地材料

项目所使用的建筑材料需确保在项目周边500km范围内运输距离。使用本地建筑材料可减少材料运输,降低对环境造成的影响。建材采购中,制定本地采购目标及材料采购清单,确定能够实现目标的材料和材料供货商。同等条件下,优先选用上海周边500km范围生产的材料和产品,每月统计本地建筑材料使用百分比。

4

文档管理

(1)管理文件:绿色施工方案、施工组织设计、总包ISO14000管理体系文件、OHSAS18000管理体系文件、环境保护计划及实施记录文件、职业健康安全管理计划及实施记录文件。

(2)施工交底文件:绿色建筑重点内容的施工交底记录。

(3)污染控制文件:扬尘控制计划书、噪声控制计划书、施工废弃物管理。

(4)资源节约利用文件:施工节能和用能方案及记录文件、施工节水和用水方案及记录文件、预拌混凝土损耗率记录、钢筋损耗率计算书、本地化材料使用比例计算书。

(5)建筑材料检验报告及进场验收记录:钢筋、混凝土、内装材料、墙体裁料、外窗、幕墙等。

(6)调试文件:机电调试计划及调试记录文件。

5

结    语

我国城市化的进程促进了建筑行业的快速发展,在国家倡导生态文明建设的背景下,建设绿色建筑已成为建筑行业发展趋势和内在驱动力。以绿色施工指标体系为指导,建立高效的管理体系办法,节约利用资源,减少污染物排放,减少对周边环境的干扰,确保建设项目成功获得绿色建筑评价星级认证的同时创造出真正意义上的绿色建筑工程。
